抓住“魔鬼风区”风口,新疆“十五五”首个百万千瓦风电站上海造

抓住“魔鬼风区”风口,新疆“十五五”首个百万千瓦风电站上海造

  9月8日,申能新疆塔城托里县135万千瓦风电项目正式竣工投产。该项目是“十五五”以来新疆投产的首个百万千瓦级风电项目 ,也是上海国企走出去建设的单期容量最大风电项目 ,标志着沪疆能源合作与新能源大基地建设取得重要突破 。

抓住“魔鬼风区	”风口,新疆“十五五”首个百万千瓦风电站上海造-第1张图片

  该项目地处玛依塔斯老风口风区核心区域 。玛依塔斯四面环山,每年8级以上大风天超过150天。每当西伯利亚强冷空气南下 ,气流穿越狭窄通道时骤然加速,风速急剧增大,玛依塔斯也因此被称为“魔鬼风区”。

抓住“魔鬼风区”风口	,新疆“十五五	”首个百万千瓦风电站上海造-第2张图片

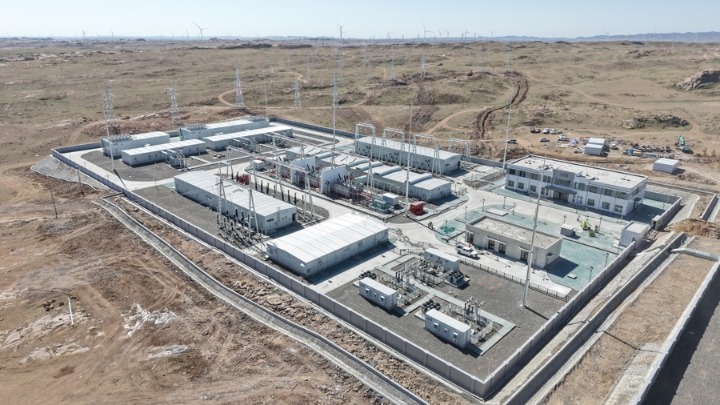

申能托里风电项目升压站 。

  玛依塔斯老风口是风电项目的“资源富矿”,但常年大风、昼夜温差大 、冬季严寒 、沙尘天气频发,使得项目施工窗口期极为有限。

  为此 ,申能的建设团队全力抢抓有限工期,全区域推行网格化施工管理。在作业高峰期,现场划分三大施工片区 ,同步开设13个作业面,以多线并行方式推进建设 。依托高精度风资源预警系统精准规避恶劣天气,并通过骡马队转运、机械化集群作业等方式 ,攻克外送线路山区复杂施工难题。

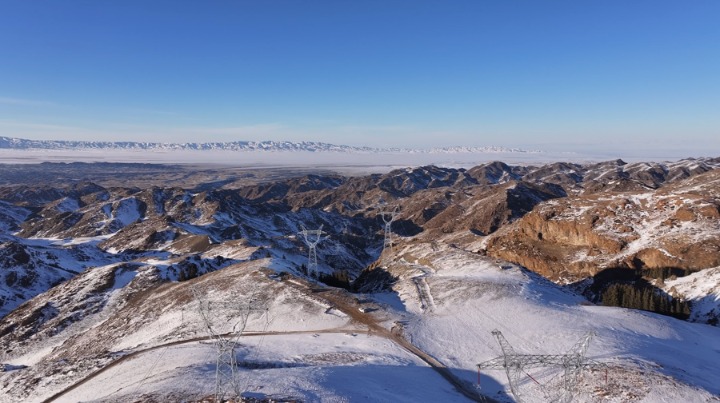

玛依塔斯被称为“魔鬼风区”。

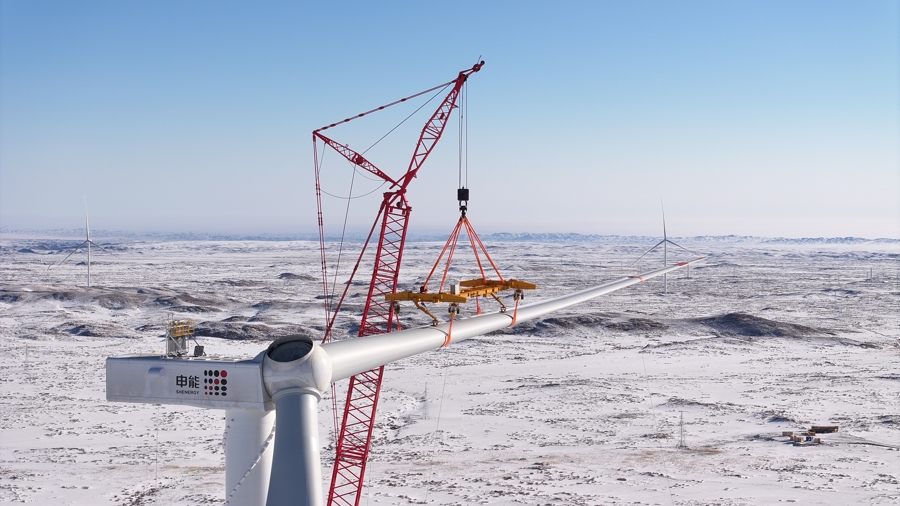

  在高效组织下 ,申能建设团队仅用5个月,完成245公里道路铺设、188台风机和1512个集电线路基础开挖任务,86天完成201公里外送线路施工 。值得一提的是 ,团队仅需4个月集中完成风机吊装主体工程,平均每17小时就有一台风机在老风口拔地而起。

项目施工窗口期极为有限。

  为了最大程度利用“魔鬼风区 ”的风力资源,申能将依托中尺度气象数据 ,结合邻近测风塔数据进行多轮校准,精准研判250平方公里场区风资源,科学划分高低风速区域 ,差异化选配6.7兆瓦和7.7兆瓦适配风机机型,实现资源利用与投资效益最优 。

项目最大程度利用“魔鬼风区”的风力资源。

  项目投运后,每年可向电网提供约32亿千瓦时清洁电力 ,相当于节约标准煤约97万吨,减少二氧化碳排放约200万吨。若按一亩树林每天吸收二氧化碳67千克折算,减排能力相当于在戈壁上植造了一片8.2万亩森林 ,生态效益显著 。

(文章来源:上观新闻)
